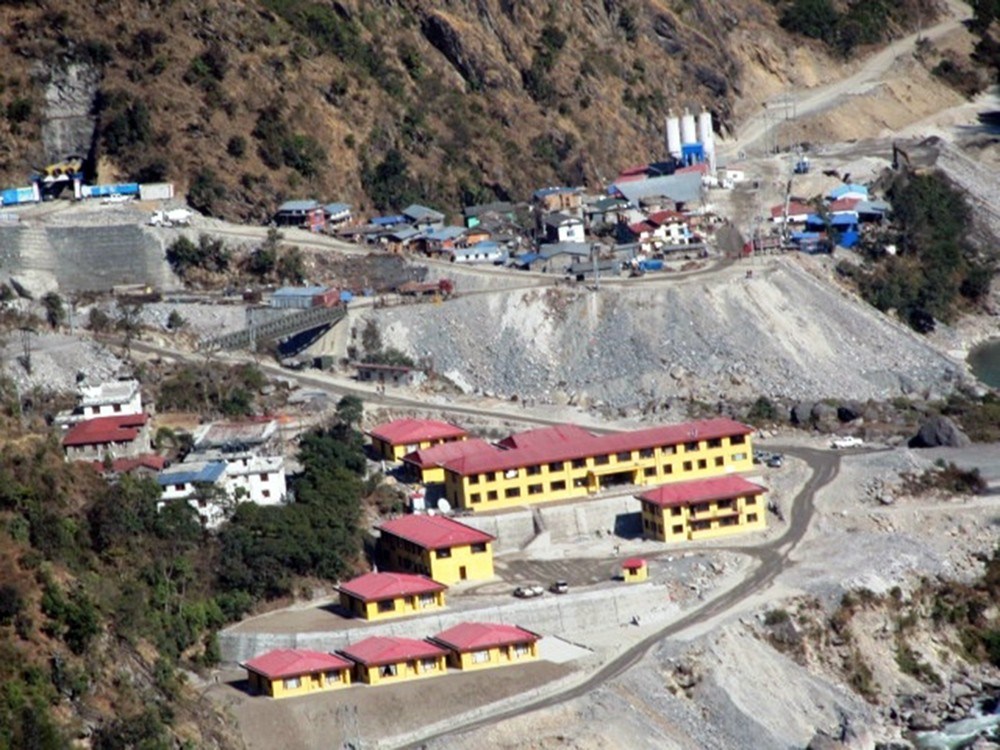

काठमाडौं । ४५६ मेगावाट क्षमताको निर्माणधिन माथिल्लो तामाकोसी जलविद्युत आयोजनाको लागत बढेर ६० अर्ब पुग्ने भएको छ । भूकम्प, नाकावन्दी र अमेरिकी डलर महंगिएपछि लागत बढेर ६० अर्ब रुपैयाँ पुग्ने भएको हो । ब्याज (आईडीसी) पुँजीकरण गर्दा पनि आयोजनाको लागत बढने भएको हो ।

निर्माणका लागि कर्मचारी संचय कोषबाट कर्जा लिएको छ । ब्याज बाहेक ३५ अर्ब २९ करोड रुपैयाँ अनुमानित लागत निर्धारण गरेर आयोजनाको निर्माण सुरु भएको हो । त्यसबेला आईडीसी समेत गरी ४१ अर्ब ६७ करोड रुपैयाँ पुग्ने अनुमान गरिएको थियो ।

भूकम्प, नाकावन्दी र ब्याज पुँजीकरणसमेत गरी आयोजनाको लागत ६० अर्ब रुपैयाँ पुग्ने अपरतामाकोसी हाइड्रोपावर लिमिटेडका प्रमुख कार्यकारी अधिकृत (सीईओ) विज्ञानप्रसाद श्रेष्ठले बताए ।

भूकम्प र नाकावन्दीले गर्दा आयोजनाको काम झण्डै डेढ वर्ष प्रभावित भएको थियो । यस्तै १ डलर बराबर ८० रुपैयाँ विनिमय हु“दा आयोजना निर्माण सुरु भएकोमा पछिल्लो समयमा बढेर ११० रुपैयाँसम्म पुगेको थियो । अहिले पनि १०४ रुपैयाँको हारहारीमा छ । हालसम्म आयोजनामा ३६ अर्ब रुपैयाँ खर्च भइसकेको छ ।

मंसिरदेखि माथिल्लो तामाकोसीबाट बिजुली बाल्न पाइने

आगामी मंसिरदेखि माथिल्लो तामाकोसीको बिजुली बाल्न पाइने भएको छ । आयोजनाको ९४ प्रतिशत काम सम्पन्न भैसकेको छ । तामाकोसीको काम सकिन अब ६ प्रतिशत मात्र बाँकी छ । आयोजनाको काम अब अन्तिम चरणमा पुगेको छ । ६ प्रतिशत मात्र काम बाँकी भएपनि आयोजनाबाट आउदो मंसिर अन्तिमसम्ममा मात्र बिजुली उत्पादन गर्ने नयाँ कार्ययोजना तयार पारेको हो ।

आगामी डिसेम्बर १८ सम्म पहिलो युनिटबाट बिजुली उत्पादन सुरु हुने कार्यतालिका तय भएको तामाकोसीका प्रवत्ता गणेश न्यौपानेले बताए । आउदो असार अन्तिमसम्म आयोजनाको ५ मध्ये १ युनिटबाट ७६ मेगावाट बिजुली उत्पादन गर्ने लक्ष्य लिएको थियो । मंसिरसम्म आयोजनाको सबै युनिटबाट बिजुली उत्पादन गर्ने लक्ष्य लिएकोमा विभिन्न कारणले प्रभावित भएको छ । ०७५ सालभित्र माथिल्लो तामाकोसीको काम सम्पन्न हुने देखिएको छ ।

हाल मुहान, बाँध, सुरुङ, प्रसारणलाइन र इलेक्ट्रोमेकानिकल र हाइड्रोमेकानिकल गरी ४ वटै लटको काम तिब्र गतिमा भइरहेको उनले जानकारी दिए । हाइड्रोमेकानिकलको कामले पनि अहिले गति लिएको छ ।

प्रसारणलाइनअन्र्तगत ४ वटा टावरको संरचना निर्माण गर्न बाँकी रहेको छ । आयोजनाबाट उत्पादन हुने बिजुली विद्युतगृह गौंगरबाट २२० केभी क्षमताको प्रसारणलाइनबाट न्युखिम्ती जोडिने छ । आयोजनाबाट वार्षिक २ अर्ब २८ करोड युनिट बिजुली उत्पादन हुने छ ।
