गृहपृष्ठ ‘माथिल्लो म्याग्दी’ जलविद्युत् आयोजना : १३ महिनामा ५० प्रतिशत भौतिक प्रगति

‘माथिल्लो म्याग्दी’ जलविद्युत् आयोजना : १३ महिनामा ५० प्रतिशत भौतिक प्रगति

‘माथिल्लो म्याग्दी’ जलविद्युत् आयोजना : १३ महिनामा ५० प्रतिशत भौतिक प्रगति

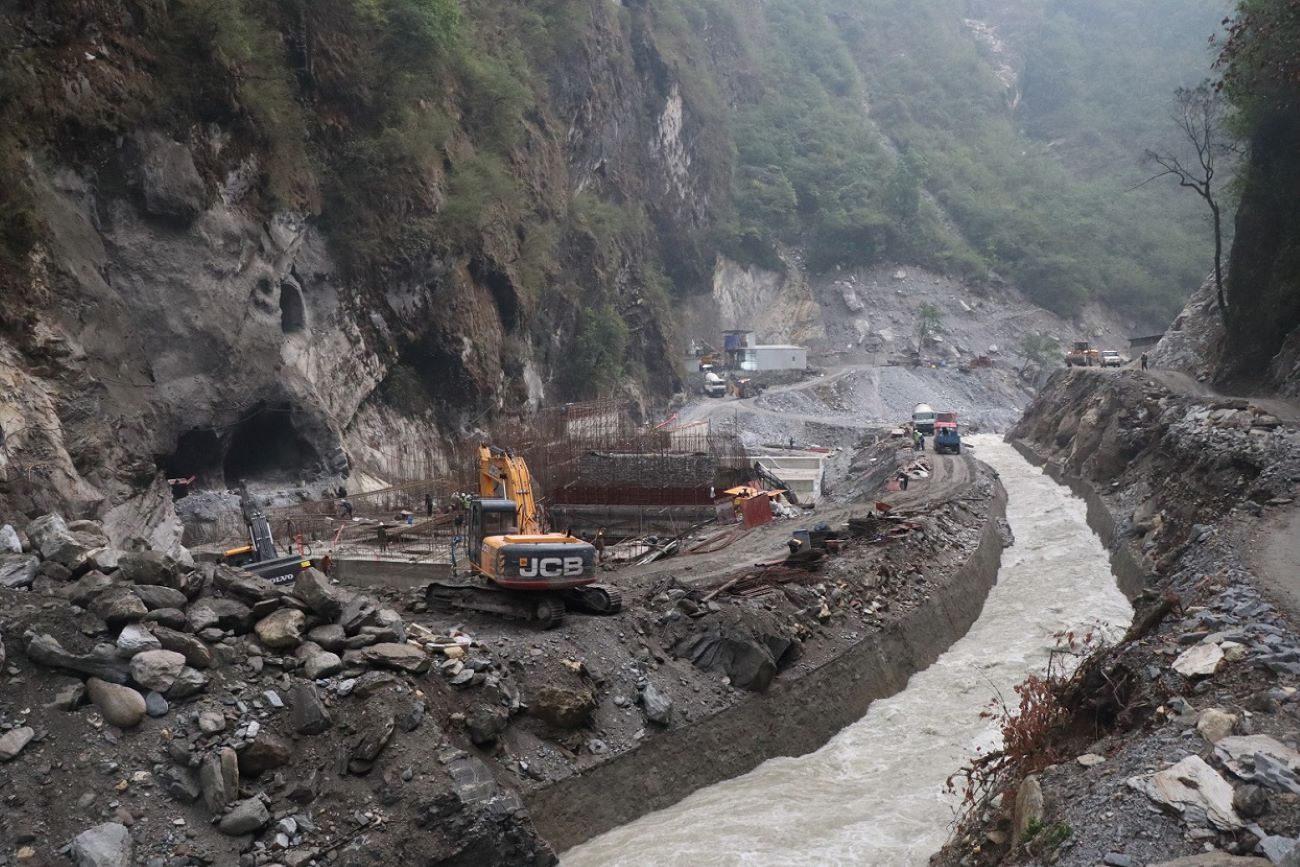

म्याग्दी । म्याग्दीको धवलागिरि गाउँपालिकामा निर्माणाधीन ‘माथिल्लो म्याग्दी’ जलविद्युत् आयोजना निर्माण सुरु भएको १३ महिनाको अवधिमा ५० प्रतिशत भौतिक प्रगति भएको छ ।

हाइड्रो इम्पायर लिमिटेड प्रवर्धक रहेको ४६ दशमलव २५ मेगावाट क्षमताको आयोजनाले २०८३ चैत महिनाभित्र विद्युत् उत्पादन सुरु गर्ने लक्ष्यसहित बाँध, सुरुङ, विद्युत्गृह, प्रसारण लाइन, ‘हाइड्रो’ र ‘इलेक्ट्रोमेकानिकल’ तर्फका निर्माणलाई समानान्तरण रूपमा तीव्रता दिएको हो ।

वि।सं २०८१ चैत महिनादेखि निर्माण थालिएको आयोजनाको ५० प्रतिशत भौतिक प्रगति भएको आयोजना प्रमुख रमेश सुवेदीले जानकारी दिए ।

‘सुरुङसहितका भूमिगत संरचनालाई अबको आठ महिनाभित्र सकेर फिनिसिङमा लैजाने कार्ययोजनाअनुसार काम अघि बढाएका छौँ’, उनले भने, ‘सिभिल ठेकेदारले सुरुङ, बाँध र विद्युत्गृहको काम तीव्रताका लागि गरिरहेको छ भने प्रसारण लाइन र पेनस्टेक पाइपलाइनको काम पनि चाँडै सुरु हुँदैछ ।’

छ हजार ४२५ मिटर मुख्य सुरुङसहित सम्पूर्ण भूमिगत संरचनामध्ये मङ्गलबारसम्म चार हजार २२० मिटर सम्पन्न भएको आयोजना प्रमुख सुवेदीले बताए । धवलागिरि गाउँपालिका–४ सिङकोश दोभानमा बाँध र घिम्लेटी ९खारपानी०मा विद्युत्गृह निर्माणाधीन छ ।

बाँधस्थल, चेचुङको अडिट र घिम्लेटीको आउटलेटबाट सुरुङ निर्माण भइरहेको छ । घिम्लेटीमा आयोजनाको प्रशासनिक भवन निर्माण भएको छ ।

आउटलेटबाट विद्युतगृहसम्म आठ सय ४३ मिटर लामो ‘पेनस्टक’ पाइपलाइन रहनेछ । यो आयोजना ‘रन अफ द रिभर’ ९नदी प्रभाहमा आधारित० हो ।

बाँध, ‘इन्टेक’ र विद्युत्गृह बाहेकका ‘ग्रोवल ट्रयाप’, डिसेण्डर ९बालुवा थिग्राउने पोखरी०, मुख्य सुरुङ र सर्ज टनेललगायत सबै संरचना भूमिगत रहने भएका छन् । आयोजनाको सिभिल ठेकेदार आरएससी आरजे जेभी र माछापुच्छ्रे इन्जिनियरिङ प्राली रहेका छन् ।

साथै इलेक्ट्रोमेकानिकल कार्यका लागि ठेकेदार कम्पनी ट्रोयर इटली रहेको छ । हाइड्रोमेकानिकल कार्यका लागि माछापुच्छ्रे मेटल एण्ड मेसिनरी वर्कसप प्राली परिचालित भएको छ ।

यसअघि ३७ मेगावाट रहेको आयोजनाको क्षमता बढाएर ४६ दशमलव २५ बनाउने प्रक्रिया अन्तिम चरणमा पुगेको हाइड्रो इम्पाएरका अध्यक्ष काजी लामाले बताए ।

थप जग्गा अधिग्रहण र वन क्षेत्र उपभोग गर्न नपर्ने हिसाबले तीन सय १४ मिटर अग्लो रहेको हेडलाई बढाएर तीन सय १७ मिटर र खोलाबाट सुरुङमा हालीने पानीको मात्रा १४ दशमलव ४१ घनमिटर प्रतिसेकेण्डबाट बढाएर १७ दशमलव २४ घनमिटर प्रतिसेकेण्ड बनाई क्षमता बढाइएको हो ।

सुक्खायाममा पनि म्याग्दी नदीमा पानीको मात्रा पर्याप्त हुने भएकाले यस आयोजनाले लगानीकर्तालाई छिटो प्रतिफल दिने अध्यक्ष लामाले बताए । आठ अर्ब ४६ करोड ५४ लाख दुई हजार अनुमानित लागत रहेको आयोजनामा सिद्धार्थ बैंकको अगुवाइमा नेपाल एसबिआइ बैंक, सिटिजन्स बैंक इन्टरनेशनल, एभरेष्ट बैंक र नविल बैंकले लगानी गरेका हाइड्रो इम्पायरका प्रबन्ध निर्देशक जितबहादुर घर्तीले बताए । ७० प्रतिशत बैंक र ३० प्रतिशत स्वपुँजीको अनुपात रहेको छ ।

प्रभावित क्षेत्रका बासिन्दाका लागि कुल लागतको १० प्रतिशत सेयरको व्यवस्था गरिएको घर्तीले बताए । यस आयोजनाबाट उत्पादन हुने विद्युत् नेपाल विद्युत् प्राधिकरणको डाँडाखेत सबस्टेशनमार्फत केन्द्रीय ग्रिडमा जोडिनेछ । दश किलोमिटर लामो १३२ केभी क्षमताको डबल सर्किट प्रसारण लाइन निर्माणको तयारीमा छ ।

शिवरात्रिखोलादेखि बाँध निर्माण स्थलसम्म करिब १८ किलोमिटर पहुँच मार्ग निर्माण भएको छ । आयोजनाले धवलागिरि गाउँपालिकाको सिफारिसमा खिवाङ र चेचुङ गाउँमा सडक पु¥याउन सहयोग गरेको छ ।

प्रकाशित समय : १६:४५ बजे
